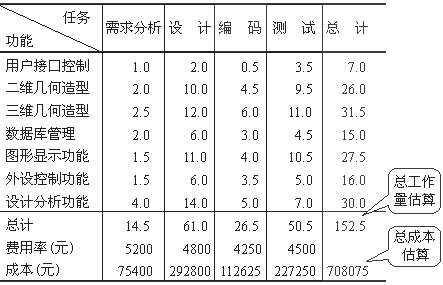

表9.7 工作量估算表


��与每个软件工程任务相关的劳动费用率记入表中费用率(元)这一行,这些数据反映了"负担"的劳动成本,即包括公司开销在内的劳动成本。
��如果工作量估算法与LOC估算法所得结果之间的一致性很差,就必须重新确定估算所使用的信息。如果要追寻产生差距的原因,不外乎以下两个原因之一:
��(1) 计划人员没有充分了解或误解了项目的范围;
��(2) 用于LOC估算的生产率数据不适合于本项目,过时了(即使用这些数据不能正确反映软件开发机构的情况),或者是误用了。
��计划人员必须确定产生差距的原因再来协调估算结果。
��
